国产精品一区二区国产馆蜜臀_少妇人妻偷人精品免费视视频_久久久久国产AV一区二区高清_伊人久久大香线蕉AV不变影院_高清国产天堂在线bt免费

知識庫

行業趨勢盡掌握

小課堂 | 安了光伏電站何時能產生收益——并網篇(1)申請階段要求

安裝光伏電站,咱老百姓最關心的問題就是何時能產生收益了。這就要說到一個并網的環節,很多用戶都不知道如何并網,流程到底是怎樣的。


>>>>

提交申請到并網,要多長時間呢?

>>>>

需要向電網公司提交什么資料?

>>>>

電網公司對電站有什么技術要求?

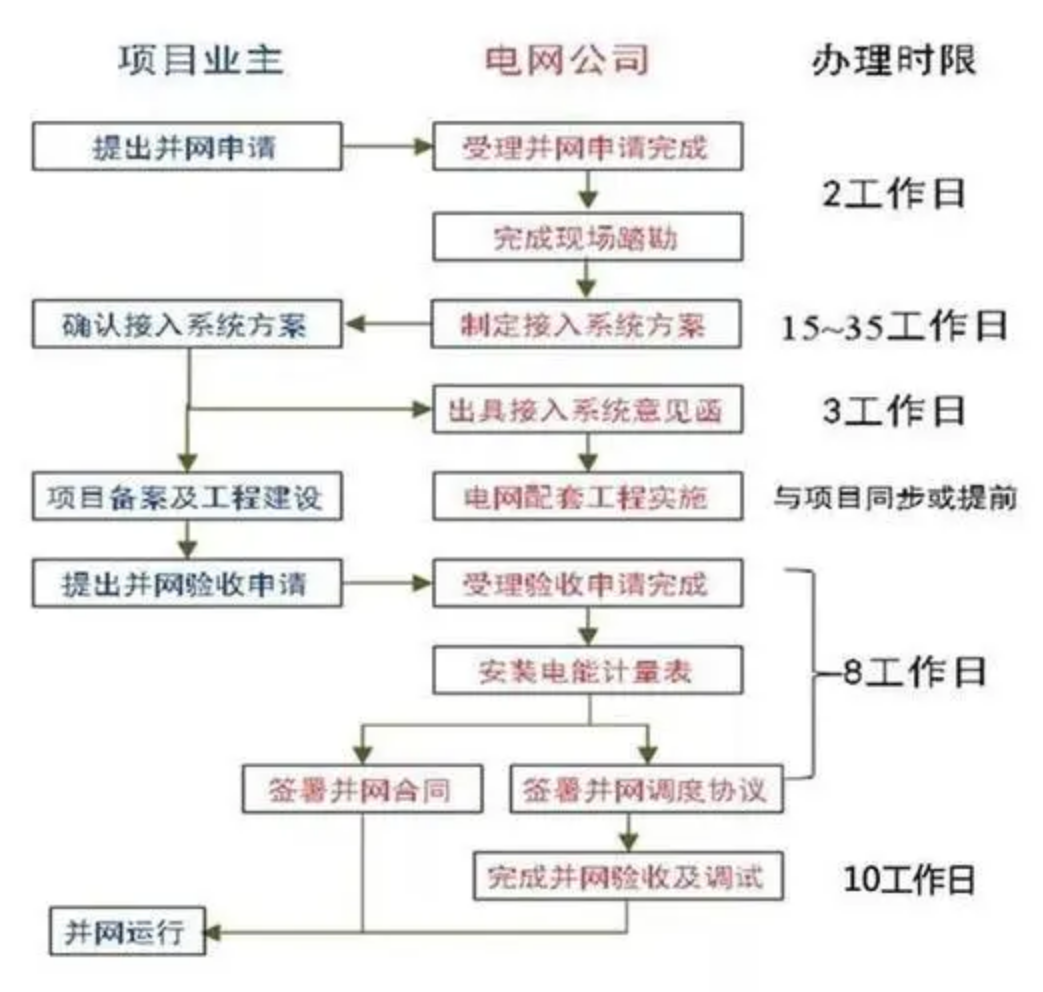

針對于種種疑問,整個并網流程可歸納為下圖(示例):


大家看到這么多步驟可能會摸不到頭緒,沒關系,創維光伏會把并網流程分為3堂課來講解:



1

并網申請階段


2

接入系統方案階段內容


3

并網驗收和并網調試申請階段要求


今天著重講第一篇,并網的申請階段


經辦人攜帶身份證原件及復印件、戶口本、房產證(或鄉鎮及以上級政府出具的房屋使用證明)項目合法性支持性文件等相關材料到電網的區縣公司營銷部(客戶服務中心)提出并網申請。

兩個工作日后會到現場進行勘察。勘察后,會經歷以下幾個環節:

1、
確定接入系統方案

分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日。


2、
出具接入系統方案評審意見

地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220V分布式電源接入系統方案,并出具評審意見。需5個工作日。


地市公司發展部負責組織部門進行審定35KV、10KV接入項目(對于多點并網項目,按并網點最高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。需5個工作日。


3、
審查項目設計文件

10KV及以上電壓等級并網項目,需要審查用戶的設計文件并出具評審意見,約需10個工作日;220V/380V則不需要此項工作。


4、

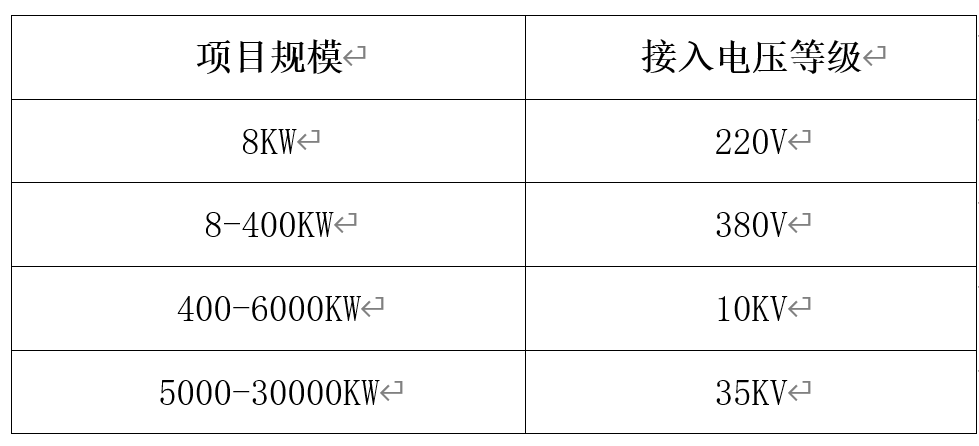

并網電壓等級根據裝機容量進行選擇

參考標準如下:



5、
分布式電源接入電網申請(示例)




表格填好,就已經完成了很重要的開頭,離并網完成又進了一步,還不算太難吧?接下來的第二講,我們會說到確定接入系統方案階段的具體要求,敬請期待,下節課見~


聯系

微信客服

微信

返回

掃一掃關注公眾號
